广西崇左4月28日电 (易欢 戴承承)南方电网广西崇左供电局27日提供的信息显示,广西边境地区崇左市加大电力扶贫力度,投资1.5亿元人民币,大面积开工边境农网升级改造项目。按照计划,将在今年6月底完成全部465个工程项目建设并实现投产。
截至4月26日,南方电网广西崇左供电局已累计开工建设322个,每日施工点多达80个,进场施工人员多达2374人。

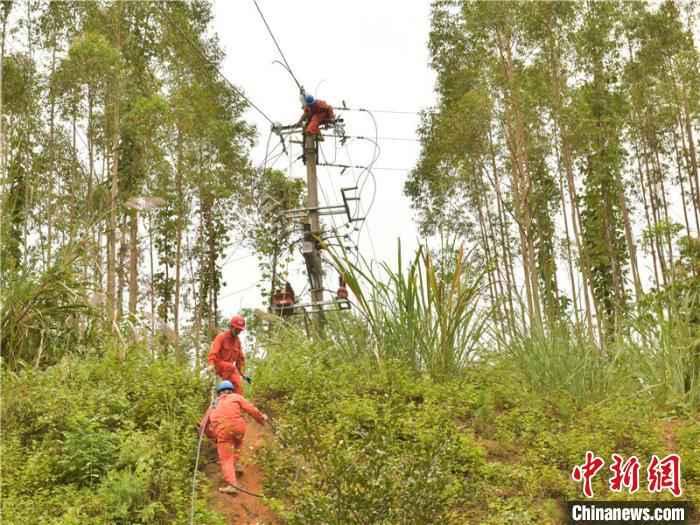

图为南方电网广西崇左供电局正在抓紧边境农网升级改造项目施工。 易欢 摄
据悉,此次465个电力行业扶贫项目是原贫困村和还没有摘帽的贫困村农网改造项目,是在2019年启动的新一轮农网升级改造的基础上,加快向边境贫困地区构建完善的供电网架及提高供电质量的工程,共涉及25个脱贫村项目。6月底全部工程实现投产后,将会给贫困村脱贫致富送去源源不断的电能。
崇左市位于中越边境地区,其中有5个县(市)与越南接壤。在严防疫情境外输入的非常时期,广西崇左供电局坚持防疫、生产两手抓,让施工跑出“加速度”。
为夺回受新冠疫情影响的工期,广西崇左供电局加快推进电力行业扶贫农村电网升级改造项目建设力度。2月初,该局各农网改造项目部负责人便到岗做好项目建设入场物资、施工人员协调、防疫措施落实等前期工作:只等复工复产按下“开始键”,项目建设便可以进入“高速路”。该局还实行“点对点”施工制度,严控施工人员活动轨迹,严抓施工现场防疫措施,抢夺工期,把受疫情影响的时间赶回来。
在边境城市凭祥市35千伏法卡送变电工程建设项目部,一张密密麻麻标注施工工期的作战图悬挂在醒目位置,上面清楚的标注了每道工序的完成时间,并用红黑榜标注了施工过程中进度超前和落后的项目。为加快推进项目建设进度,每个项目都编制了施工进度计划,进行挂图作战,并由监理方对施工进度进行过程监控:每周召开项目进度协调会进行管控,对施工进度偏离计划的项目进行一项一策督办纠偏,确保每一个项目均能按进度计划实施,满足扶贫工程投产时限要求。
天等县属于自治区扶贫办挂牌督战县。今年,广西崇左供电局计划投资1.59亿元,用于160项农网建设工程,建设力度空前;其中含42项电力扶贫项目,投资1200万元。该县域农网升级改造由崇左供电局党委书记挂牌督战,全面负责项目建设施工进度推进。崇左供电局层层划分“责任田”,层层压实责任,从局党委到具体项目施工负责人都有明确责任,做到有据可依,有制可循,有责可追。(完)
